מה מיוחד בהגשת בקשה להיתר בוועדה המקומית תל אביב־יפו. היתר בניה בתל אביב

מה מיוחד בהגשת בקשה להיתר בוועדה המקומית תל אביב־יפו (מדריך מעשי 2026)

על מה נדבר במאמר

נכתב בתאריך 21 באוקטובר 2026

התשובה הקצרה

תהליך הוצאת היתר בנייה בתל אביב־יפו שונה משאר הארץ בגלל שילוב של מערכת רישוי עירונית עצמאית, דרישה לאישור מוקדם של תחנות מידע פנים עירוניות וחפיפה של תוכניות היסטוריות כמו תוכנית הרובעים ומדיניות השימור.

✓ פיצול מערכות דיגיטליות: בקשת תיק מידע מוגשת במערכת רישוי זמין הארצית, אך הגשת הבקשה להיתר עצמה מתבצעת במערכת הרישוי המקוונת העצמאית של עיריית תל אביב (ללא צורך בכרטיס חכם).
✓ אישור 4 תחנות מידע: לפני קליטת הבקשה חובה לקבל אישור מקוון מתחנות גנים ונוף, קונסטרוקציה, הסדר מגרש ותיאום הנדסי.
✓ דרישות קבצים ייחודיות: חובה לטעון תוכנית ראשית כמוצג 100 (בקובץ DWF), חישוב שטחים כמוצג 150 (בקובץ DWG) ומסמכי זיהוי ותאגיד כמוצג 2200.
תקנה חדשה מינואר 2026: ניתן לבקש הקלות בנייה רק עבור מבנים שיש להם תעודת גמר או אישור אכלוס מעל 8 שנים.
איסור עלייה לקרקע: קבלת ההיתר אינה מאפשרת להתחיל לבנות ללא אישור תחילת עבודות ממחלקת הפיקוח ורישיון להסדרי תנועה זמניים.

הטעות הכי נפוצה שאנחנו רואים אצל בעלי נכסים ואפילו אצל אדריכלים שמגיעים מערים אחרות, היא ההנחה שהוצאת היתר בנייה בתל אביב עובדת כמו בכל הארץ דרך מערכת ממשלתית אחת. בפועל, ניסיון להגיש את הבקשה להיתר דרך מערכת רישוי זמין הארצית פשוט ייתקע אתכם כבר ביום הראשון.

בוועדה המקומית תל אביב־יפו החוקים שונים, המערכות הדיגיטליות מפוצלות, וכל מגרש כפוף לשכבות רבות של תוכניות רוחב עירוניות, תוכנית הרובעים ומגבלות שימור מחמירות. במדריך הזה נפרק שלב אחר שלב מה בדיוק הופך את התהליך בעיר לייחודי כל כך, ואיך עוברים אותו בשלום בשנת 2026 בלי לבזבז חודשים יקרים על טעויות טכניות.

מה חייבים להכין לפני שמתחילים את התהליך בתל אביב?

לפני שפותחים פנייה במערכות העירייה, חשוב להבין שתל אביב מתנהלת תחת עומס תכנוני כבד וצפיפות אורבנית שמחייבת דיוק מוחלט. אם אתם שוקלים לרכוש נכס להשבחה או מתכננים שיפוץ מקיף, מומלץ לבצע בדיקת נכס לפני קניה מול הארכיון ההנדסי של העירייה כדי לוודא שאין חריגות בנייה קיימות שיחסמו את הבקשה.

כדי שלא תיעצרו כבר בשלב הסינון הראשוני, הכנו לכם רשימת הכנה קצרה עם המסמכים והבדיקות שחייבים להיות אצלכם ביד לפני פתיחת התיק:

✓ מפת מדידה עדכנית: חתומה על ידי מודד מוסמך ובתוקף לחצי השנה האחרונה בלבד.
✓ תמונות חזיתות עדכניות: צילומים ברורים של כל חזיתות המבנה והמגרש מהזמן האחרון.
✓ איחוד מסמכי זיהוי (מוצג 2200): סריקה של תעודות זהות ומסמכי תאגיד או זכויות חתימה מאוחדים לקובץ PDF אחד מוכן לטעינה.
✓ בדיקת גיל המבנה (חדש ל-2026): וידוא שקיימת לבניין תעודת גמר או אישור אכלוס מעל 8 שנים במידה ואתם מתכננים לבקש הקלות.

1. פיצול המערכות: מתי עובדים ברישוי זמין ומתי במערכת העירונית?

הייחודיות הראשונה של תל אביב־יפו היא ההפרדה המוחלטת בין שלב המידע לשלב הרישוי. בעוד שברשויות אחרות כל התהליך מתנהל תחת קורת גג דיגיטלית אחת של המדינה, בתל אביב התהליך מפוצל לשתי מערכות שונות.

שלב בקשת תיק המידע מתבצע במערכת רישוי זמין הארצית. לעומת זאת, ברגע שקיבלתם את תיק המידע ואתם עוברים לשלב הגשת הבקשה להיתר עצמה, אתם עוזבים את המערכת הארצית ועוברים לעבוד במערכת ייעודית ועצמאית של העירייה שנקראת מערכת רישוי מקוון עירונית.

החדשות הטובות הן שהמערכת העירונית החדשה של תל אביב ידידותית הרבה יותר מבעבר. היא כבר לא מחייבת שימוש בכרטיס חכם פיזי לכניסה או לחתימה על מסמכים, וההתחברות מתבצעת בקלות באמצעות הזדהות דיגיטלית וסיסמה חד פעמית (OTP) שנשלחת לנייד או למייל של עורך הבקשה.

2. בקשת תיק מידע מוקדם והנחיות מרחביות ייחודיות לעיר

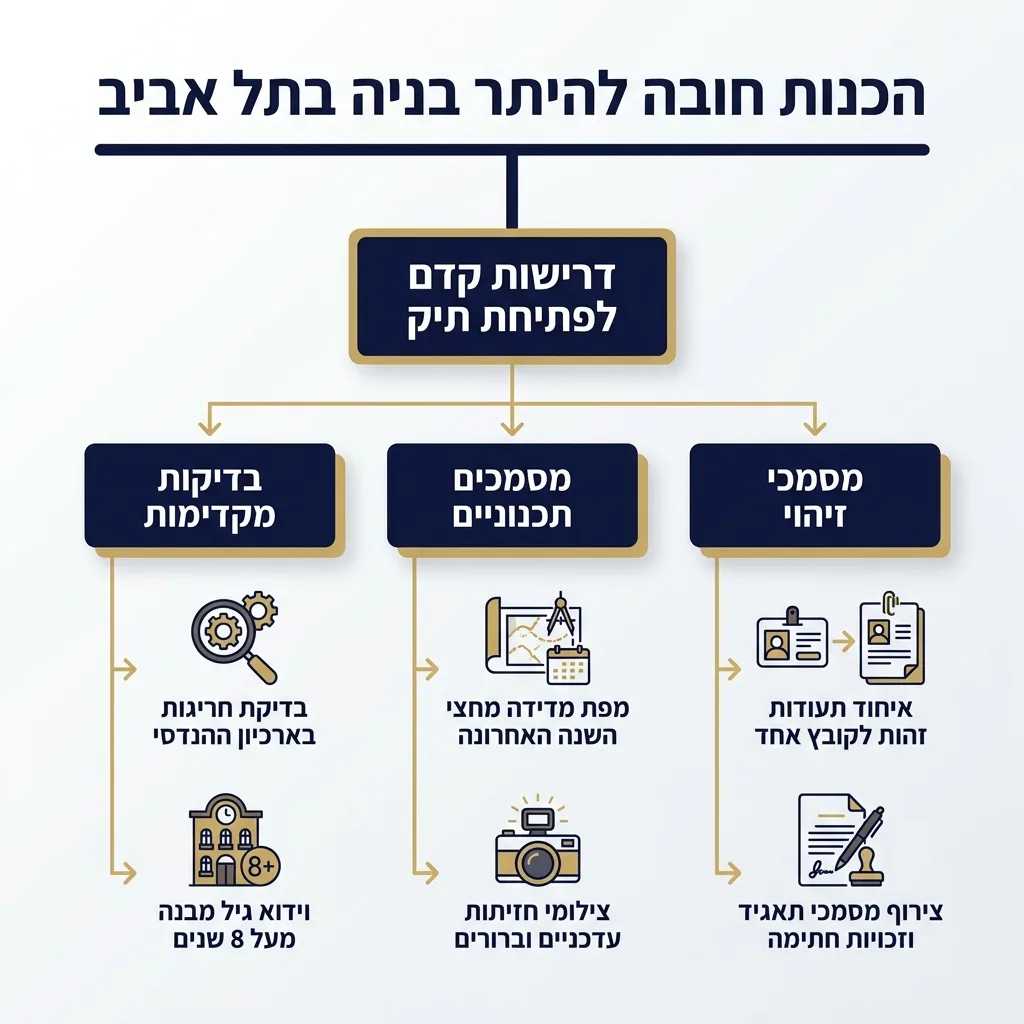

אינפוגרפיקה — הכנות חובה להיתר בניה בתל אביב: דרישות קדם לפתיחת תיק

הצעד המעשי הראשון בתהליך של תכנון בית נכון בשנת 2026 בתל אביב הוא הזמנת תיק מידע להיתר. זמן הטיפול של הוועדה המקומית בבקשה למידע להיתר עומד על 30 ימי עבודה, בתנאי שצירפתם מפת מדידה עדכנית לחצי השנה האחרונה ותמונות חזיתות תקינות.

תיק המידע התל אביבי אינו מסמך טכני יבש, אלא מפת דרכים קריטית. מאחר שהוועדה המקומית פועלת כוועדה עצמאית תחת תוכנית המתאר הכוללנית תא/5000 (שאושרה ב-2016, ולצידה מקודם כיום עדכון תא/5500), על כל מגרש בעיר חלות במקביל מספר רב של תוכניות רוחב עירוניות.

כך למשל, בקשה אחת מושפעת בו זמנית מתוכנית ע-1 שמסדירה בניית מרתפים, תוכנית ג' שעוסקת בבנייה על גגות, והנחיות מרחביות קפדניות שקובעות הכל: מגובה הגדרות בחזית ועד למיקום מסתורי הכביסה ומנועי המזגנים.

צילום פוטו-ריאליסטי מואר באור יום טבעי של אדריכלית ישראלית בלבוש יומיומי מוקפד, עומדת ברחוב תל אביבי שקט עם עצי פיקוס ברקע ומבנה באוהאוס ישן, מחזיקה טאבלט ותוכנית אדריכלית מודפסת ומביטה לעבר חזית הבניין, זווית צילום בגובה העיניים, עומק שדה טבעי

3. התאמת התכנון לתוכנית הרובעים ולמדיניות השימור העירונית

אי אפשר לדבר על הוצאת היתר בניה בתל אביב בלי להבין את השפעתן של תוכניות הרובעים (ובמיוחד רובע 3 ורובע 4 במרכז העיר ובצפונה הישן) לצד תוכנית השימור העירונית (תא/2650ב).

תוכנית הרובעים נועדה לייצר ודאות תכנונית ולהגדיר מראש את נפחי הבנייה האפשריים בחיזוק מבנים, תוספות קומות או הריסה ובנייה מחדש. עם זאת, היא קובעת גבולות גזרה נוקשים מאוד לגבי קווי בניין, נסיגות בקומות העליונות (קומות הגג) ותקני חניה.

אם הבניין שלכם נמצא במתחם העיר הלבנה או מוגדר כמבנה לשימור (רגיל או בהגבלות מחמירות), כל שינוי חיצוני עובר תחת זכוכית מגדלת של מחלקת השימור. במקרים כאלה, גם פרטים שנראים קטנים כמו בחירת פרופילים, איטום חלונות בעלי צורה היסטורית או שיקום תריסי עץ, מחייבים תיאום מדויק ואישור של צוות השימור לפני שהבקשה יכולה להתקדם לוועדה.

4. מעבר ארבע תחנות המידע המפורטות של העירייה

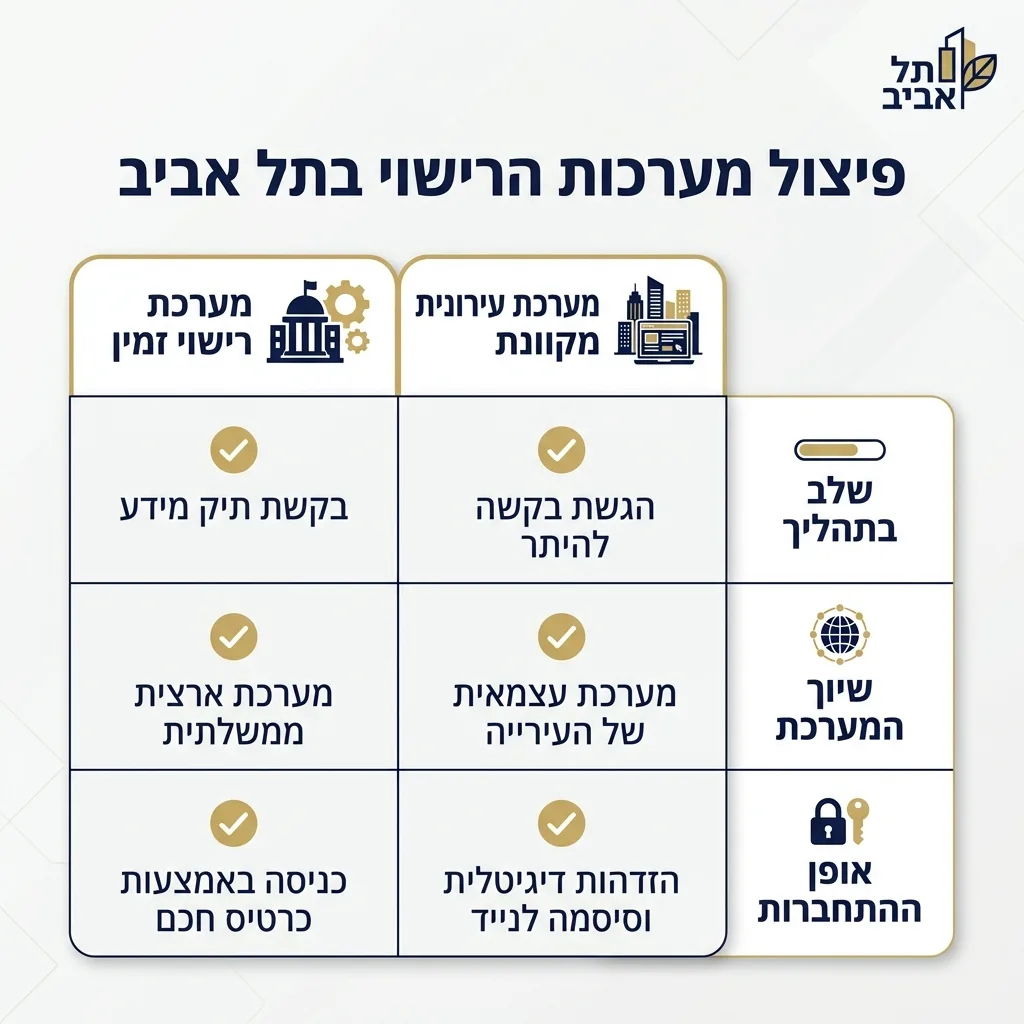

אינפוגרפיקה — פיצול מערכות הרישוי בתל אביב: השוואה בין מערכת רישוי זמין, מערכת עירונית מקוונת

זהו אחד השלבים הייחודיים והחשובים ביותר בתל אביב, שבו נופלות בקשות רבות. עוד לפני שהמערכת העירונית מוכנה לקלוט את הבקשה שלכם להיתר באופן רשמי, עורך הבקשה חייב לשלוח פנייה מקוונת ולקבל אישור מארבע תחנות מידע פנים עירוניות ייעודיות (בהתאם לדרישות שהופיעו בתיק המידע):

  1. תחנת גנים ונוף: בוחנת שמירה על עצים בוגרים במגרש ובמדרכה, שטחי חלחול מי גשמים ופתרונות גינון.
  2. תחנת הסדר מגרש: בודקת את גבולות המגרש, הפקעות לצורכי ציבור, כניסות רכב ופתרונות חניה ואשפה.
  3. תחנת קונסטרוקציה: מאשרת את ההיתכנות ההנדסית הראשונית, פתרונות ביסוס, מיגון (ממ"ד) וחיזוק המבנה.
  4. תחנת תיאום הנדסי: מוודאת שהתכנון אינו מתנגש עם תשתיות עירוניות ותוכניות פיתוח במרחב הציבורי.

רק לאחר שארבע התחנות הללו מסמנות אישור במערכת, ניתן להשלים את קליטת הבקשה ולהתקדם לבקרה המרחבית.

5. הגשת הבקשה במערכת העירונית: מוצג 100 ומוצג 150

כאשר ניגשים לטעון את התוכניות למערכת הרישוי המקוונת של עיריית תל אביב, חייבים להקפיד על מספור המוצגים והפורמטים הטכניים המדויקים שהעירייה דורשת. טעות בסיומת הקובץ תמנע את קליטת הבקשה.

התוכנית הראשית של ההיתר (הגרמושקה) חייבת להיטען תחת השם מוצג 100 ובפורמט קובץ DWF בלבד. לעומת זאת, קובץ חישוב השטחים המפורט חייב להיטען בנפרד תחת השם מוצג 150 ובפורמט שרטוט DWG. בנוסף, כל צילומי תעודות הזהות ומסמכי התאגיד או זכויות החתימה נדרשים להיטען כקובץ אחד מרוכז תחת מוצג 2200.

במסגרת התוכניות בודקים בעירייה גם עמידה בתקני בטיחות מחמירים, כמו התקנת דלתות אש תקינות לפי ת"י 1212 בחדרי מדרגות ומחסנים, או עמידה בדרישות תקן מעקה מרפסת בתוספות בנייה חדשות.

צילום פוטו-ריאליסטי של אדריכל ישראלי במשרד מואר בתאורה טבעית, יושב מול שני מסכי מחשב שעליהם מוצגות תוכניות בנייה ושרטוטים הנדסיים בשחור לבן וצבע, על שולחן העץ מונחות תוכניות נייר מגולגלות וכוס קפה חלקה ללא כיתוב, מראה טבעי ומקצועי

6. התמודדות עם הקלות והתנגדויות שכנים לפי תקנה 36

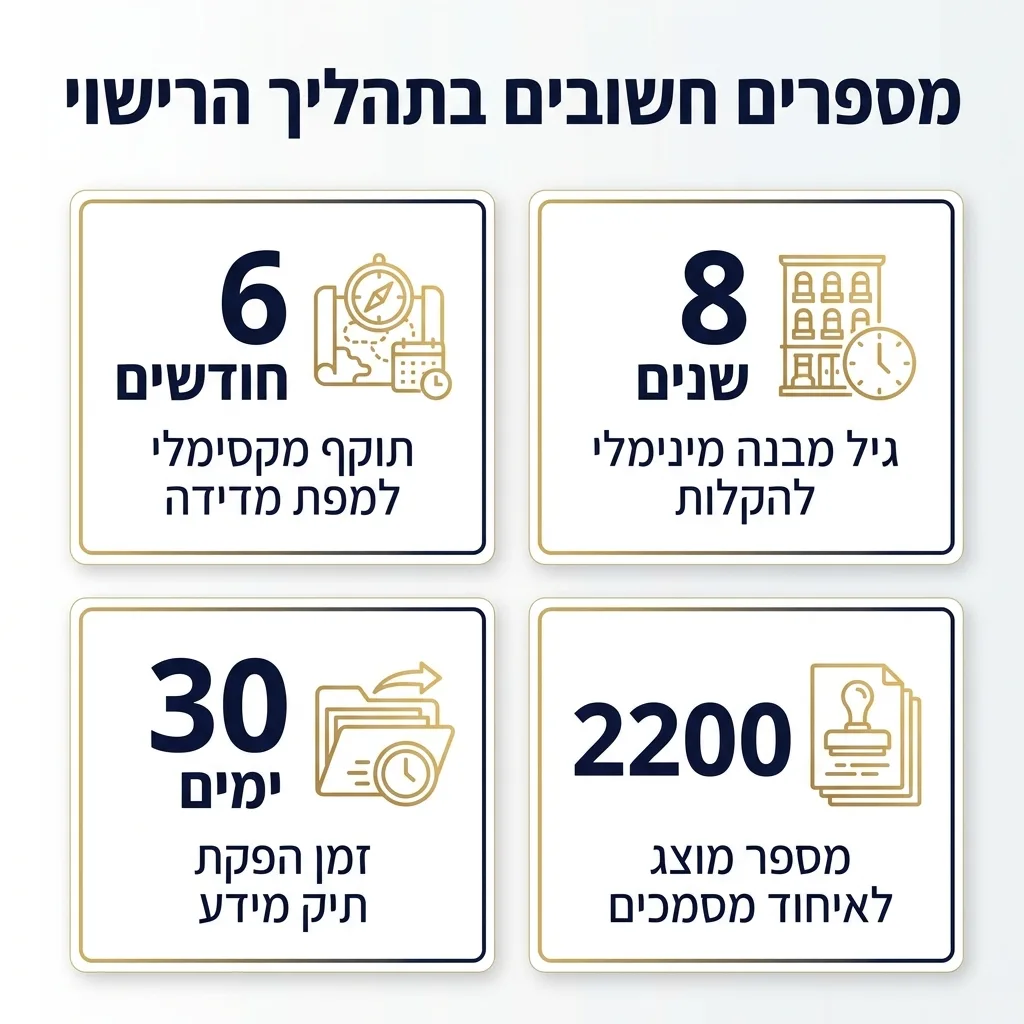

אינפוגרפיקה — מספרים חשובים בתהליך הרישוי: תוקף מקסימלי למפת מדידה, גיל מבנה מינימלי להקלות, זמן הפקת תיק מידע, מספר מוצג לאי

אם הבקשה שלכם כוללת חריגה מהוראות התוכנית החלה על המגרש (הקלה), אתם נכנסים להליך פרסום לציבור לפי תקנה 36 לחוק התכנון והבנייה, שמאפשר לשכנים להגיש התנגדויות. כאן חשוב מאוד להכיר שינוי דרמטי שנכנס לתוקף השנה.

בהתאם לתיקון חוק התכנון והבנייה המיושם בוועדה המקומית תל אביב־יפו, החל מינואר 2026 ניתן להגיש בקשות להקלות אך ורק עבור בניינים שקיימת להם תעודת גמר או אישור אכלוס מעל 8 שנים. בבניינים חדשים יותר לא ניתן לבקש הקלות כלל, והתכנון חייב להיות תואם תב"ע במאה אחוז.

הטיפ של Casame – אזהרה קריטית בניסוח ההקלות:

שימו לב שבעת הקלדת תיאור ההקלות המבוקשות במערכת המקוונת בשלב הגשת הבקשה, הנוסח שהזנתם מתקבע ויפורסם לציבור כלשונו. במערכת של עיריית תל אביב לא ניתן לבצע שינויים או תיקונים בנוסח ההקלות במסגרת אותה הגשה לאחר קליטתה. טעות בניסוח תחייב סגירת בקשה ופתיחתה מחדש.

7. חישוב ותשלום אגרות בנייה והיטל השבחה (כולל מסלול מורשה להיתר)

לאחר שהבקשה עוברת את הבקרה המרחבית (ואת דיוני הוועדה במידה והיו הקלות או התנגדויות), עוברים לשלב בקרת התכן וחישוב האגרות וההיטלים. החישוב והתשלום של אגרות הבנייה והיטל ההשבחה מתבצעים מול אגף הכנסות מבנייה ופיתוח בעירייה.

אם בחרתם להגיש את הבקשה במסלול המהיר של מורשה להיתר (רישוי עצמי), חשוב לדעת שהוועדה המקומית אינה מבצעת בקרה מרחבית על ההיתר עצמו, אלא סומכת על האדריכל המורשה. במקרה כזה, לוחות הזמנים מוגדרים וברורים: העירייה מפיקה פירוט חיובים תוך 45 ימי עבודה מאגף ההכנסות, ותוך 30 ימי עבודה מתאגיד המים העירוני מי אביבים.

אם המטרה שלכם היא השבחת הנכס, כדאי לקרוא עוד על השקעה נכונה בנדל"ן ב-2026 כדי להעריך מראש את כדאיות הפרויקט מול היטלי ההשבחה הצפויים בעיר.

8. איתור בקשות, מעקב סטטוס ואישור תחילת עבודות (בטיחות מעל הכל)

לאורך כל הדרך, גם היזם וגם השכנים יכולים לבצע איתור בקשות ומעקב סטטוס שקוף במערכת העירונית ובארכיון ההנדסי הדיגיטלי של עיריית תל אביב, לפי גוש וחלקה או לפי כתובת מדויקת. אבל הטעות המסוכנת ביותר מתרחשת דווקא ברגע שבו ההיתר המיוחל סוף סוף מונפק.

סכנה בטיחותית ופלילית – היתר בנייה אינו אישור לעלות על הקרקע!

חל איסור מוחלט להתחיל בעבודות בנייה, הריסה או חפירה בטרם התקבל אישור להתחלת עבודה חתום ספציפית על ידי מנהל אגף רישוי ופיקוח על הבנייה ויו"ר הוועדה. תחילת עבודה ללא אישור זה מהווה עבירה פלילית חמורה ויוצרת סיכון בטיחותי ממשי להולכי רגל, למשתמשי הדרך וליציבות מבנים סמוכים בצפיפות העירונית של תל אביב.

כדי לקבל את האישור להתחלת עבודות ולפתוח תיק מעקב בנייה במחלקת הפיקוח, עליכם להשלים שתי משימות קריטיות:

  • רישיון להסדרי תנועה וצירי בטיחות: בשל הצפיפות של רחובות תל אביב, חובה לקבל רישיון להסדרי תנועה זמניים מהמרכז לתיאום הנדסי בעירייה לפני שמביאים משאית ראשונה לשטח. פטור מדרישה זו ניתן רק לעבודות קטנות או להריסה ובנייה של בית פרטי עד 2 קומות ללא חפירת מרתף ועם חניה פרטית מאושרת בטאבו.
  • מינוי בעלי תפקידים ובקרת איכות: חובה להגיש מינוי אחראי לביקורת (טופס א'), מינוי אחראי לביצוע שלד, תעודת קבלן רשום בתוקף, וחוזה התקשרות עם מעבדה מוסמכת לבדיקת בטונים ורכיבים בזמן הבנייה. בשלב הזה קריטי לשלב שירותי פיקוח מבנים מקצועיים שיוודאו שהקבלן פועל בדיוק לפי תנאי ההיתר והבטיחות.

רק אחרי שהשלמתם את השלבים האלו, קיבלתם אישור תחילת עבודות ובניתם כחוק, תוכלו להתפנות לפרטים המהנים באמת של סיום הפרויקט, כמו בחירת מטבחים חדשים או הזמנת חברת ניקיון וביצוע מניעת מזיקים בבית אחרי שיפוץ לקראת הכניסה לנכס החדש.

המלצת המומחה של Casame

מהניסיון שלנו בליווי פרויקטים בעיר, הסוד לקיצור זמנים בוועדה המקומית תל אביב־יפו הוא לא להילחם במערכת, אלא להכין את שיעורי הבית לפני הלחיצה על כפתור ההגשה. אל תזלזלו בארבע תחנות המידע המפורטות ובדקו מראש כל עץ במגרש וכל דרישה של תוכנית הרובעים. מעל הכל, לעולם אל תתכננו פרויקט בשנת 2026 שמסתמך על הקלות בבניין בן פחות מ-8 שנים, ותמיד תוודאו שנוסח ההקלות שלכם נבדק שלוש פעמים לפני שהוא ננעל במערכת המקוונת.

שאלות נפוצות

מהם השלבים המרכזיים בתהליך קבלת היתר בניה בתל אביב?

התהליך מתחיל בהגשת בקשה לתיק מידע במערכת רישוי זמין הארצית (בהסתמך על מפת מדידה ותמונות חזיתות עדכניות). לאחר קבלת המידע ותכנון הפרויקט לפי תוכניות העיר, פונים במערכת העירונית לקבלת אישור מ-4 תחנות מידע מפורטות (גנים ונוף, הסדר מגרש, קונסטרוקציה ותיאום הנדסי). בהמשך מגישים את הבקשה להיתר במערכת הרישוי המקוונת העצמאית של עיריית תל אביב (כולל מוצג 100 ומוצג 150), עוברים בקרה מרחבית ופרסום הקלות במידת הצורך, משלמים אגרות והיטל השבחה, ולבסוף מוציאים רישיון הסדרי תנועה ואישור תחילת עבודות ממחלקת הפיקוח.

כמה זמן לוקח לקבל היתר בניה בוועדה המקומית תל אביב־יפו?

זמן הטיפול בבקשה לתיק מידע עומד על 30 ימי עבודה. משך הפקת ההיתר כולו תלוי במסלול הנבחר ובמורכבות הבקשה: בקשה תואמת תב"ע ללא הקלות וללא שימור מתקדמת הרבה יותר מהר מבקשה שדורשת פרסום התנגדויות לפי תקנה 36 או אישורי שימור. במסלול מורשה להיתר (רישוי עצמי), הוועדה אינה מבצעת בקרה מרחבית ומפיקה פירוט חיובים תוך 45 ימי עבודה מאגף ההכנסות ותוך 30 ימי עבודה מתאגיד המים מי אביבים.

איך משפיעה תוכנית הרובעים על הוצאת היתר בניה בתל אביב?

תוכנית הרובעים (כגון תוכניות רובע 3 ורובע 4) מגדירה באופן קשיח וברור את זכויות הבנייה, קווי הבניין, מספר הקומות, הנסיגות בקומות הגג ופתרונות החניה במרכז העיר ובצפונה הישן. היא יוצרת ודאות תכנונית לגבי היקף הבנייה האפשרי בתוספות בנייה ובהריסה ובנייה מחדש, אך מצמצמת את הגמישות התכנונית ומחייבת עמידה מדויקת בגבולות המעטפת שהיא קובעת.

מהן הדרישות המיוחדות להוצאת היתר בניה במבנה לשימור בתל אביב?

במבנים הכלולים בתוכנית השימור של תל אביב ובמתחם העיר הלבנה, כל בקשה להיתר מחייבת תיאום מוקדם ואישור של מחלקת השימור בעירייה. הדרישות כוללות תיעוד היסטורי ואדריכלי של המבנה, שמירה קפדנית על מאפייני החזית המקוריים, שימוש בחומרי גמר מוגדרים (כמו טיח מיוחד, פרופילי חלונות ותריסים ספציפיים) והגבלות מחמירות על תוספות בנייה בגג או בחצר כדי לא לפגוע בערכים האדריכליים של הבניין.

איך מאתרים תיק בניין ובודקים סטטוס בקשה להיתר בניה באתר עיריית תל אביב?

עיריית תל אביב מפעילה ארכיון הנדסי דיגיטלי פתוח לציבור ומערכת איתור בקשות רישוי. ניתן להיכנס לאתר העירייה, להקליד כתובת מדויקת (רחוב ומספר בית) או מספר גוש וחלקה, ולצפות בכל מסמכי תיק הבניין ההיסטוריים, בתוכניות ההגשה (הגרמושקה), בסטטוס הטיפול הנוכחי של הבקשה להיתר ובהחלטות הוועדה המקומית.

אילו אישורים ויועצים מיוחדים נדרשים להגשת בקשה להיתר בניה בתל אביב?

מעבר לאדריכל (עורך הבקשה) ולמהנדס שלד (קונסטרוקטור), נדרשים מודד מוסמך (למפת מדידה עדכנית לחצי שנה), יועץ אינסטלציה (מול תאגיד מי אביבים), אגרונום או אדריכל נוף (עבור תחנת גנים ונוף ושימור עצים), יועץ תנועה (להסדרי חניה ולהוצאת רישיון הסדרי תנועה זמניים), וכן קבלן רשום, אחראי לביקורת ומעבדה מוסמכת לבדיקת בטונים כתנאי לאישור תחילת עבודות.

כמה עולה להוציא היתר בניה בתל אביב ואיך מחושב היטל ההשבחה?

עלות הוצאת ההיתר מורכבת משכר הטרחה של המתכננים והיועצים, אגרות בנייה עירוניות (המחושבות לפי מ"ר בנוי), היטלי פיתוח ותשתיות לתאגיד מי אביבים, והיטל השבחה. היטל ההשבחה מחושב על ידי שמאי הוועדה המקומית באגף הכנסות מבנייה ופיתוח, ועומד על פי חוק על 50% משווי ההשבחה התכנונית שנוצרה לנכס (בעקבות אישור תוכנית משביחה, הקלה או שימוש חורג).

לסיכום

סיכום: כך תעברו את הוועדה המקומית בתל אביב בשלום

הגשת בקשה להיתר בוועדה המקומית תל אביב־יפו דורשת היכרות מעמיקה עם המערכת העירונית העצמאית, שליטה בדרישות המוצגים הטכניים (מוצג 100 ו-150) וצליחה מסודרת של ארבע תחנות המידע המפורטות. כשמוסיפים לכך את מגבלות תוכנית הרובעים, מדיניות השימור והתקנה החדשה משנת 2026 שאוסרת על הקלות בבניינים מתחת לגיל 8 שנים, ברור מדוע תכנון מוקדם ומדויק הוא המפתח היחיד להצלחה.

הקפידו על כל שלבי הרישוי והבטיחות, ואל תעלו על הקרקע לפני קבלת אישור תחילת עבודות והסדרי תנועה חתומים כחוק.
